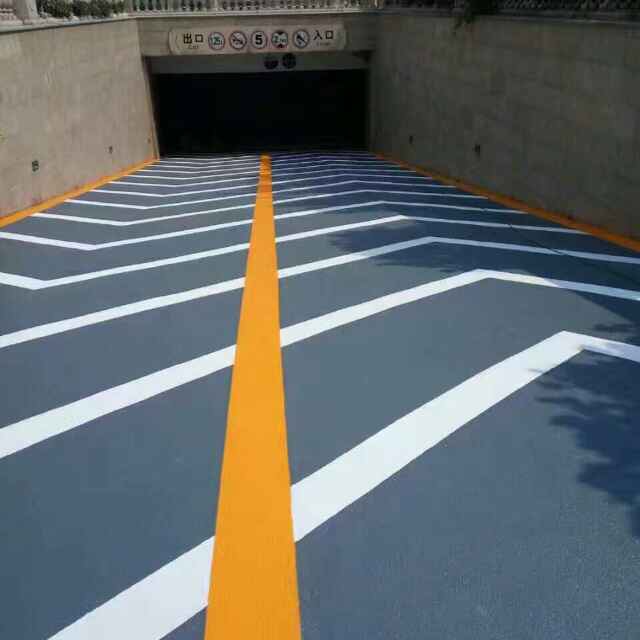

车库防滑坡道—聚氨酯
一:车库坡道主要施工机械:
高压水枪1台、空压机和喷枪一套、研磨机1台、角磨机2个、搅拌器1台、台秤1台、铲刀/镘刀/扫帚若干。
二:车库坡道施工前期准备
1. 施工现场通电通水。施工区域严禁其他工种人员进入。
2. 在车道水沟盖板铺设处设置角钢,使车道和水沟接口平直。
3. 使用高于C25号的砼在原结构混凝土表面找平车道,找平层厚度≥6cm;瓦工无需对施工部位压精光(切勿干撒水泥亚光),只需提浆到表面平整为止,要求无裂缝;无起砂;无空鼓;无龟背现象。砼找平层的平整度保持水平角度2M靠尺偏差不大于5MM。
4.砼养护28天以上。
三:车库坡道施工气候选择
气温要求≥5℃,最佳施工温度19℃,天气以阴到多云为最佳。
四.车库坡道施工工序
1.打磨地面
将地面打磨粗化,露出混凝土毛细孔洞,同时去除地面的局部不平整。
2.清理地面
用地面研磨机对施工面进行彻底打磨清理,去处打磨产生的灰尘、水泥块和松动混凝土等杂质。。
3.修补地面
将地面凹坑、伸缩缝和损坏的阴角修补达到整齐。
4.渗透底漆处理
用油性坡道渗透型底漆直接滚涂于砼面层进行密封固化,增大砼的密实度,并提高砼的防水、抗酸碱腐蚀能力,确保与即将施工的底层(抗压层)能完全粘结。要求:施工面全部涂布到。
5.抗压基层施工
将油性坡道抗压层中涂与坡道专用颗粒按5公斤比1.2公斤的比例混合,经高速搅拌器搅拌均匀后用镘刀刮涂于施工面,要求全部覆盖混凝土并达到3mm厚度。
目的:提高车道的抗压强度和抗冲击强度,进一步提高车道表面的平整度。
6.线条放样施工
坡道底层(抗压层)施工完毕3小时后,达到表干,施工人员穿着软底鞋进入施工现场,在抗压层上根据设计的导向箭头划线,然后粘贴美纹纸。
7.防滑面层施工
a.美纹纸粘结完毕后,将油性防滑层中涂与坡道专用颗粒按4公斤比1公斤的比例混合,经高速搅拌器搅拌均匀后用镘刀刮涂于施工面。
b.在中间粘结层未表干的瞬间,用拉毛滚筒滚涂防滑层,使车道表面呈现出凹凸状止滑面。
要求:刮涂均匀,滚涂迅速且均匀、不堆积。
8.去除美纹纸
在表面喷涂进行过程中,由专人及时拿掉贴在抗压层上显示永久条纹的美纹纸,并用美工刀清理接口。要求底层与止滑层的接口处不留明显毛边。美纹纸的清楚的施工人员应注意沿揭下美纹纸的线条处站立,以免损伤未表干的面层。
9.表面养护
待防滑层表干后,用普通喷雾器对整个车库坡道施工面喷涂专用丙烯酸聚氨酯养护剂养护。目的是延缓施工面的里干速度,增强抗压性能,坡道耐磨性能。
该养护过程需施工两遍。同时及时清除成品表面和施工产生的垃圾。
10.自然养护
施工完毕,封闭现场72小时,待车库坡道施工面里干后再行开放。
五:车库坡道施工周期:
每条车道施工周期为8天,养护3天。两条车道可同时穿插施工。工期8天。遇雨天施工工期顺延。
六:施工总厚度:6mm.
上一篇:车库防滑坡道—水性
下一篇:没有了
